Excel项目进度表/甘特图制作案例图文教程

办公软件2023-07-12阅读
Microsoft Excel是Microsoft为使用Windows和Apple Macintosh操作系统的电脑编写的一款电子表格软件。直观的界面、出色的计算功能和图表工具,再加上成功的市场营销,使Excel成为最流行的个人计算机数据处理软件。

PMP倡导“事事皆项目”的理念,您在实际过程中做过项目吗?进行过项目管理吗?项目进度怎么向老板汇报呢?专业项目管理软件即复杂又难用,怎么办?

今天给大家简单讲一下使用Excel制作项目进度表,进行项目进度管理的方法。

1、准备项目计划数据,需要包括项目阶段、开始日期、持续时间,开始日期列格式设置为常规

Excel之项目进度表/甘特图制作

2、选中项目阶段、开始日期、持续时间,点击插入-推荐的图表,选中条形图-堆积条形图

Excel之项目进度表/甘特图制作

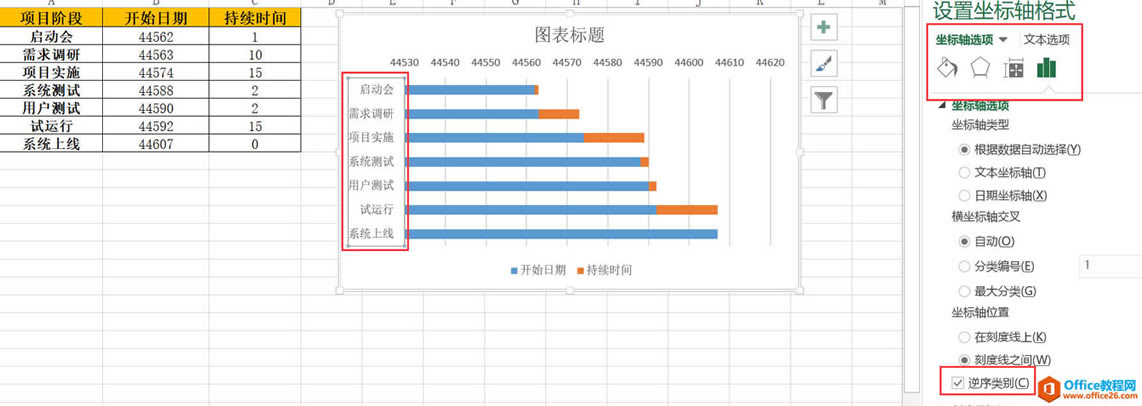

3、双击纵坐标,点击坐标轴选项,勾选逆序排列

Excel之项目进度表/甘特图制作

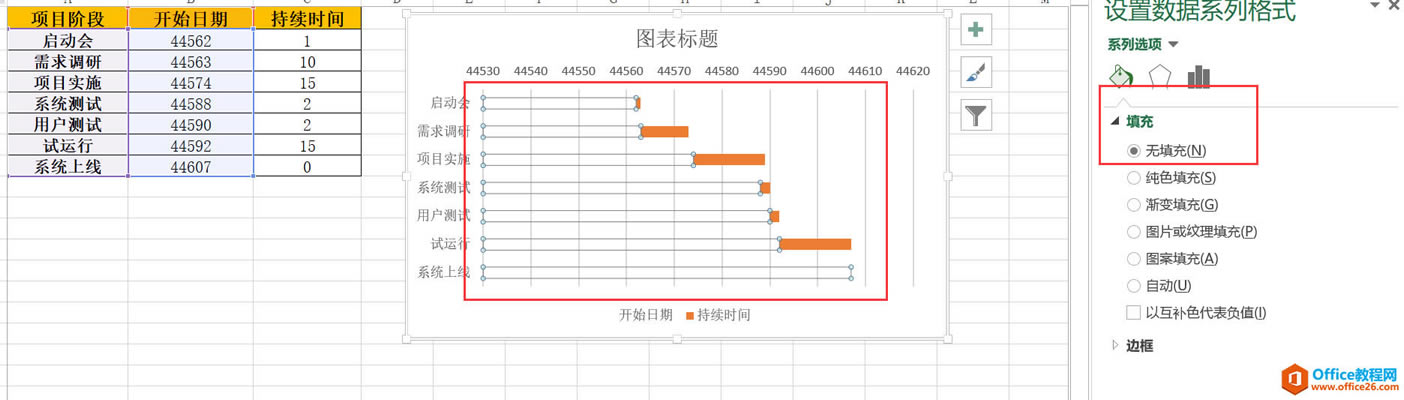

4、双击蓝色进度条,改为无填充

Excel之项目进度表/甘特图制作

5、双击横坐标,在坐标轴选项中填写最大值和最小值为开始日期的最大值和最小值,然后,将开始日期列的格式改为日期格式即可

Excel之项目进度表/甘特图制作

注:本文只简述了使用Excel制作项目进度图的用法,可根据需要再对图标进行美化,如调整条柱的宽度、颜色等。
